7月4日,江蘇太古可口可樂有限公司舉行了一場盛大的“新水線運營揭幕儀式”。作為該項目后段包裝總包商,南京恒昌包裝機械有限公司獲邀參加儀式,并得到了太古可樂的高度肯定,獲得“最佳合作伙伴”殊榮!
南京恒昌榮獲“最佳合作伙伴”
此項目是南京恒昌在可口可樂系統完成的第六條48000bph水線整包工程,而54天的工期則標志著南京恒昌的生產和技術實力又邁上了一個新臺階。
時間回到2017年2月,南京恒昌包裝獲得了江蘇太古的一致認可,成為其48000bph新水線的總包商,此時的恒昌是壓力與動力并存。多年的整合經驗以及恒昌在可口可樂系統眾多成功的水線整線案例,既為我們提供了技術支持和參考,也激勵著我們要不斷進步,追求卓越。
3月21日,項目啟動會議召開,確定了設備到場時間為4月24日;4月22日承包商溝通會上確定了5月18日的出水目標。30天的生產時間,25天的安裝調試時間對業內企業都是不小的挑戰。南京恒昌包裝機械有限公司依靠科學的工作流程,強大的技術實力,工作人員的努力付出以及與客戶的溝通協作,最終交上了一份滿意的答卷。
一、科學的生產工作流程
項目確定后,南京恒昌立即成立專項小組。由項目部牽頭,對接技術、生產和安裝團隊,確定人員、事項和時間節點。技術部根據現場實際不斷完善技術圖紙,生產部提前備料準備節省工期,安裝團隊提前確定人員配置。大家各司其職又相互配合,定期進行項目進度匯報,做到及時反饋,及時調整。最終圓滿完成任務。
二、強大的技術實力
南京恒昌的多個48000bph水線整線的成功案例為南京恒昌積累了大量的優秀經驗和先進技術。針對江蘇太古可口可樂的此次項目,南京恒昌設計了輸送能力更大的無壓力輸送系統,保證輸送的穩定高效;現場地面斜度大,恒昌及時進行技術調整,是輸送帶與地面保持平行;在生產廠房地面鋪設地毯完成安裝來保證產品外觀光潔度;在材料切割時始終保持紋路和拉絲面的統一;所有產品在廠內進行預安裝,確保細節的準確……

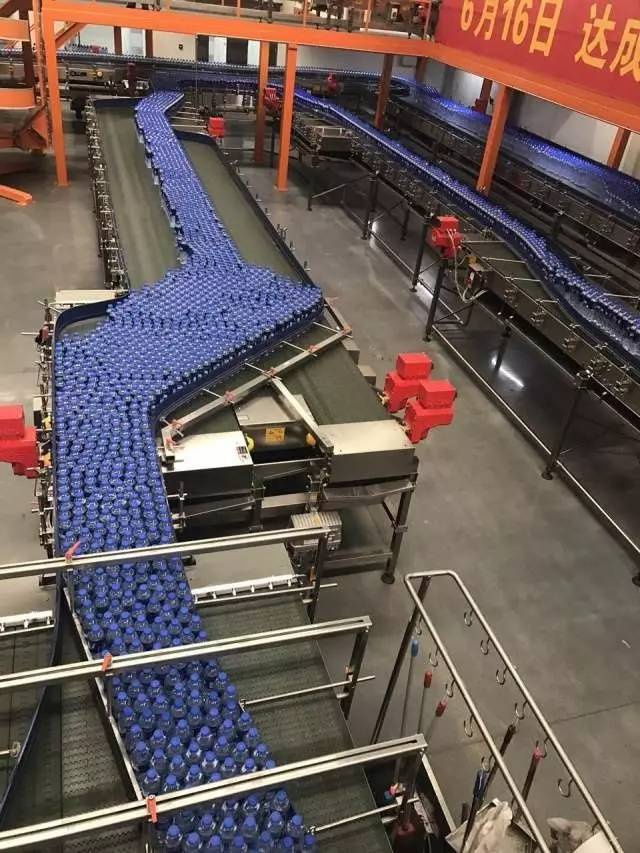

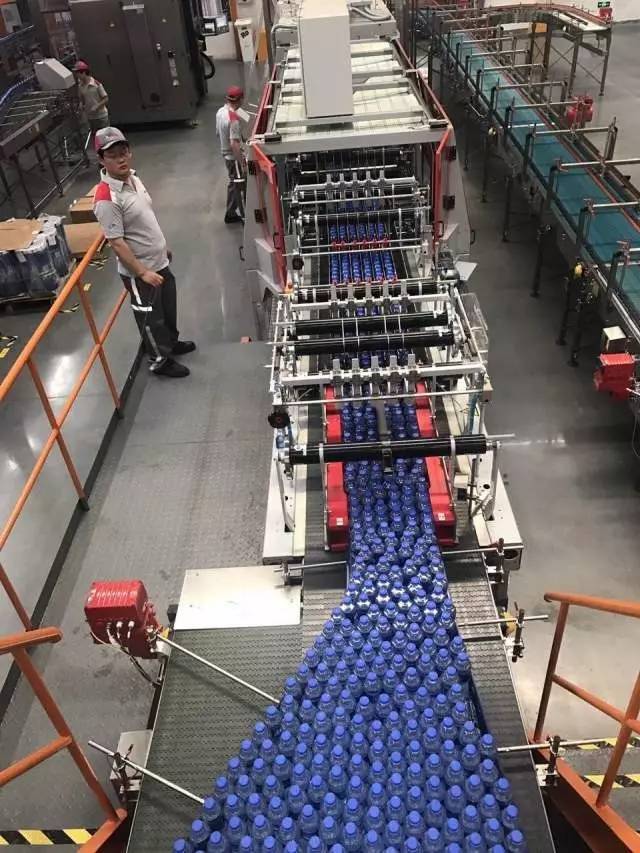

測試中
三、恒昌人的努力付出

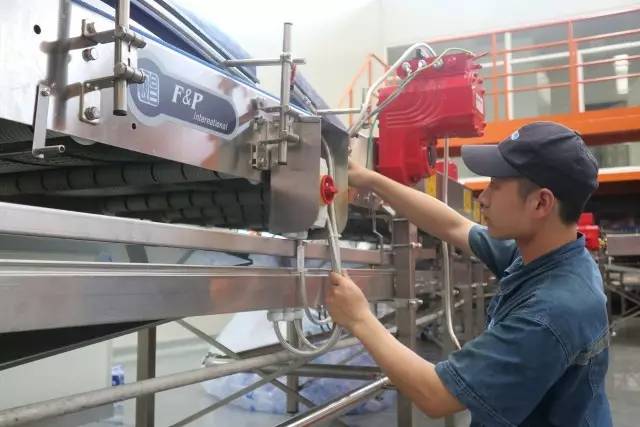

4月25日設備進廠,到5月16日安裝完成。22天的安裝調試工期激勵了恒昌人不斷突破,追求卓越。南京恒昌派出了最優秀的工程師隊伍——由14位機械工程師、5位電氣工程師組成的安裝團隊通過加班加點,日夜奮斗,在5月11日就實現了通電正反轉,將各項設備提前準備就緒,配合主機進行調試。

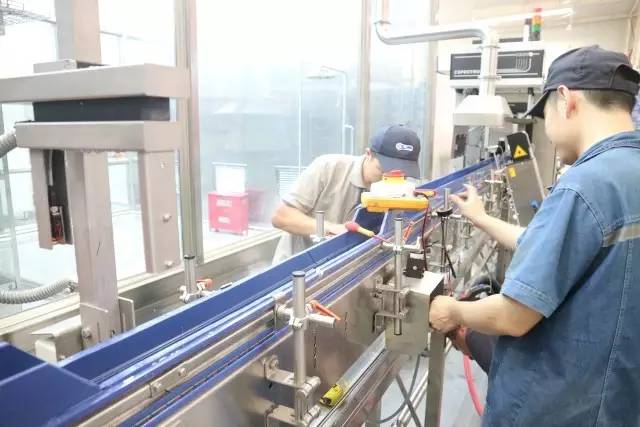

工程師調試
四、與客戶溝通協作
項目的順利完成,離不開客戶的積極配合——南京恒昌積極與江蘇太古進行溝通,傾聽意見。根據客戶需求,改變接水盤形式;將橋架置于輸送帶下方;從專業角度向客戶建議使用免潤滑鏈板并得到客戶的認可與支持……每一處都體現雙方溝通協作,合作共贏的精神以及南京恒昌以客戶需求為導向的一貫宗旨。
南京恒昌包裝機械有限公司從設備進廠開始,僅用22天就完成了設備安裝調試和聯動,保證了產品走到哪里,輸送帶就傳送到哪里,就服務到哪里。在整體設備安裝調整過程中,該團隊成員秉承安全第一、質量第一、服務優質、合力拼搏、合作共贏的精神,為公司贏得了寶貴的時間,為項目提供了優秀的保障……
——江蘇太古可口可樂
客戶的認可是南京恒昌包裝前進的動力。此項目的順利完成更是讓我們南京恒昌對自身團隊能力有了全新的認識。我們的隊伍能力得到鍛煉,我們的信心得到提升,我們堅信南京恒昌面對更高要求的挑戰時能夠不斷突破,追求卓越。不忘初心,砥礪前行!
在此,南京恒昌要感謝我們的客戶,你們的嚴格要求激勵著我們持續提升;要感謝努力付出的恒昌人,你們的默默奉獻讓恒昌從優秀走向卓越。南京恒昌包裝機械有限公司將以更加優秀的產品和服務回饋客戶,成就員工。
